W skrócie

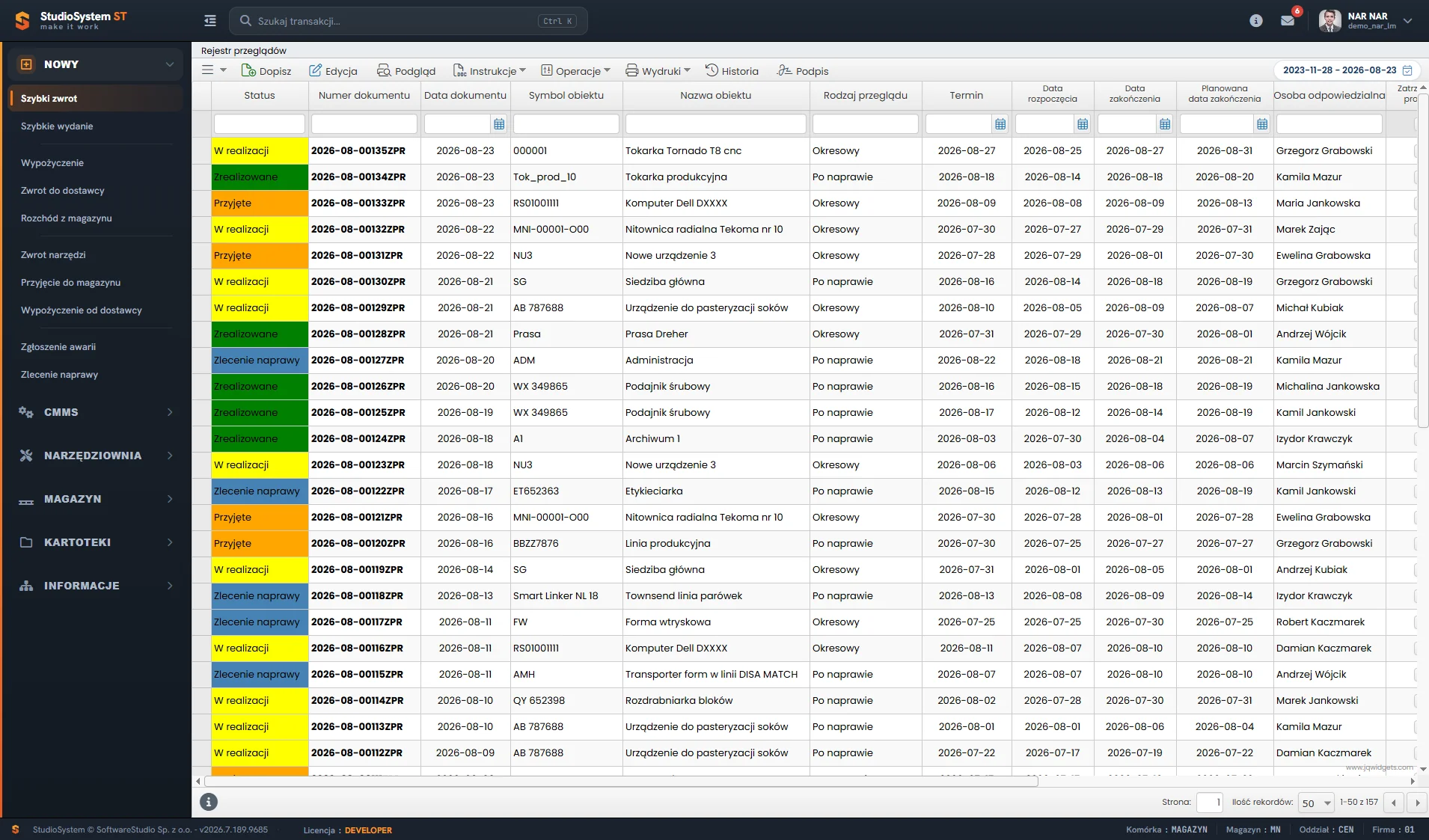

Przeglądy prowadzi osobny rejestr zleceń ZPR, w którym każdy dokument ma obiekt, rodzaj przeglądu i termin. Kafelek przeterminowanych pokazuje zaległości, a widok osi czasu układa prace na wykresie Gantta, gdzie wierszem jest maszyna.
Rejestr zleceń przeglądowych ZPR
Przeglądy mają własny rejestr, oddzielony od zgłoszeń awarii i od napraw. Każde zlecenie dostaje numer z przyrostkiem ZPR, wskazuje obiekt z kartoteki oraz rodzaj przeglądu pobrany ze skorowidza. Dopóki maszyna nie ma wpisu w kartotece obiektów technicznych, zlecenia przeglądu nie da się wystawić.
| Kolumna rejestru | Co zawiera | Skąd pochodzi |
|---|---|---|
| Status | kolorowa etykieta stanu zlecenia | zmiana przez operację przy wierszu |
| Numer dokumentu | identyfikator w formacie RRRR-MM-NNNNNZPR | numeracja nadawana automatycznie |
| Symbol i nazwa obiektu | maszyna objęta przeglądem | kartoteka obiektów technicznych |
| Rodzaj przeglądu | okresowy, po naprawie albo specjalny | skorowidz CMMS |
| Termin | planowana data wykonania | harmonogram albo wpis planisty |
| Osoba odpowiedzialna | pracownik przypisany do zlecenia | kartoteka pracowników |
Rejestr otwiera się domyślnie posortowany malejąco po terminie, więc najbliższe prace są na górze. Filtry pod nagłówkami kolumn zawężają listę do jednej maszyny albo do jednego miesiąca, a kliknięcie numeru dokumentu otwiera podgląd szczegółów zlecenia.

Terminy i zaległości w jednym widoku

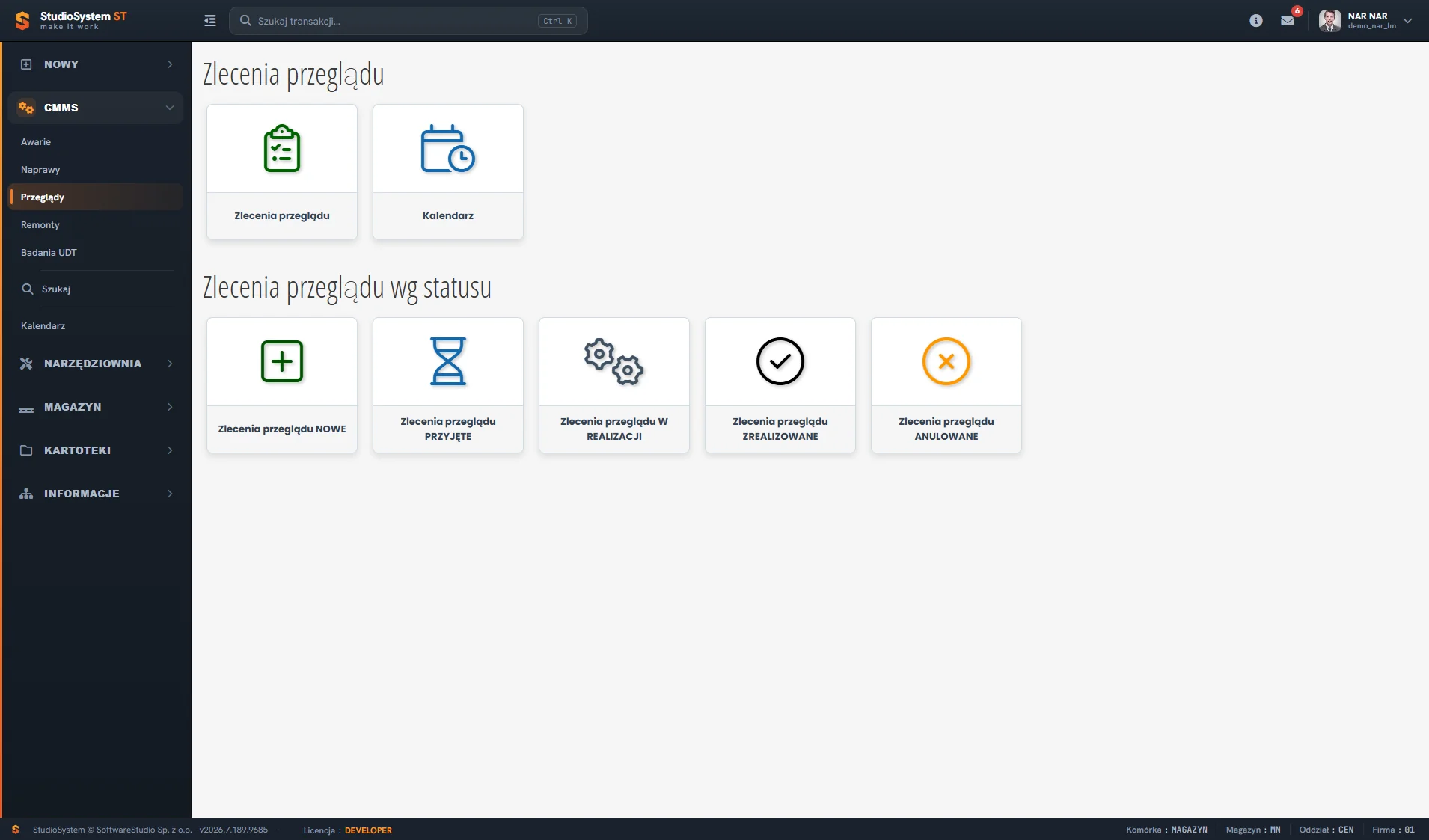

Wejście do modułu nie prowadzi od razu do tabeli. Najpierw pojawia się podmenu z kafelkami, które otwierają rejestr z nałożonym filtrem: rejestr pełny, aktywne, zaplanowane, przeterminowane oraz zrealizowane. Kafelek przeterminowanych zmienia kolor na ostrzegawczy, gdy w bazie są dokumenty po terminie.

Zaległy przegląd to nie tylko ryzyko awarii. Przy maszynach pod dozorem technicznym brak wykonanej inspekcji w terminie oznacza wstrzymanie eksploatacji do czasu badania, więc kafelek przeterminowanych warto sprawdzać na początku każdej zmiany.
Zaległości rzadko biorą się z zapomnienia. Najczęstszą przyczyną jest brak zgody na postój maszyny, bo przegląd wymaga zatrzymania linii w okresie wysokich zamówień. Rejestr pokazuje wtedy dokładnie, ile prac przesunięto i przy których obiektach, co daje podstawę do rozmowy z planowaniem produkcji zamiast ogólnego stwierdzenia o opóźnieniach.
Cykl statusów zlecenia przeglądu
Zlecenie przechodzi przez ustaloną ścieżkę stanów, a status zmienia się z menu operacji przy wierszu rejestru. Kolor etykiety jest ten sam w tabeli i w kalendarzu, dzięki czemu jeden rzut oka na widok miesiąca mówi, ile prac jeszcze nie ruszyło.
| Status | Co oznacza w praktyce | Kto zwykle zmienia |
|---|---|---|
| Nowe | zlecenie zapisane, bez przypisanego wykonawcy | planista prac |
| Przyjęte | praca ma wykonawcę i potwierdzony termin | kierownik utrzymania ruchu |
| W realizacji | technik pracuje przy maszynie, trwa zapis czynności | technik utrzymania ruchu |
| Zrealizowane | przegląd zamknięty, dokument tylko do wglądu | technik albo kierownik |
| Anulowane | zlecenie odwołane, zostaje w historii obiektu | kierownik utrzymania ruchu |
Dokument ze statusem zrealizowanego zamyka się na zmiany, więc dopisanie czynności wykonanej po fakcie wymaga wystawienia nowego zlecenia. Ta granica jest celowa: zamknięty przegląd stanowi dowód wykonania prac, a swobodna edycja po latach pozbawiłaby go wartości dowodowej. Ten sam rygor obowiązuje w cyfrowym obiegu zleceń naprawy.
Kalendarz prac i oś czasu
Ten sam zbiór zleceń pokazuje kalendarz w czterech trybach. Dzień, tydzień i miesiąc różnią się gęstością siatki, a kolor tła zdarzenia odpowiada statusowi zlecenia. Czwarty tryb, oś czasu, jest przeznaczony do planowania obciążenia i rysuje prace w układzie Gantta.

Planista pracuje w kalendarzu inaczej niż w tabeli. Puste pole na osi czasu otwiera formularz nowego zlecenia z wypełnioną datą, a przeciągnięcie widoku w przód pokazuje, czy w danym tygodniu nie zbiega się zbyt wiele prac przy jednym zespole. Przy zleceniach wymagających postoju linii ten rozkład uzgadnia się z planem produkcji, co opisuje strona o harmonogramie pracy mechaników.

Realizacja przeglądu i karta pracy
Zlecenie w trakcie realizacji zbiera dane z warsztatu. Podmenu Instrukcje pozwala dopisać wykonane czynności, zużyte części oraz pracowników zaangażowanych w pracę, dopóki dokument nie ma statusu zrealizowanego.
- Czynności - lista prac wykonanych przy maszynie, podstawa rozliczenia czasu technika.
- Zużyte części - pozycje pobrane z magazynu części zamiennych, z ilością i ceną ewidencyjną.
- Pracownicy - osoby przypisane do zlecenia, widoczne potem w zestawieniach obciążenia.
- Wydruk karty pracy - dokument dla technika, drukowany z menu przy wierszu rejestru.
Widok rejestru można wyeksportować do arkusza kalkulacyjnego. Roczny plan przeglądów uzgadniany z produkcją zwykle powstaje właśnie tak: eksport do Excela, uzgodnienie postojów i wprowadzenie poprawionych terminów z powrotem do systemu. Technik pracujący przy maszynie ma te same dane w aplikacji mobilnej, więc nie przepisuje potem notatek z kartki.
Karta pracy z listą czynności ma sens tylko wtedy, gdy lista jest konkretna. Punkt o treści sprawdzić stan techniczny nie mówi technikowi nic i nie zostawia śladu w historii maszyny. Punkt o pomiarze luzu osiowego z wpisaną wartością graniczną daje się później porównać z poprzednim przeglądem.
Przeglądy okresowe a badania dozoru technicznego
Przegląd wykonywany przez służby zakładu i badanie prowadzone przez inspektora to dwie różne sprawy. System rozdziela je na osobne rejestry, bo różnią się skutkiem prawnym: zaległy przegląd własny jest problemem organizacyjnym, brak ważnego badania wyłącza urządzenie z eksploatacji.
| Cecha | Przegląd okresowy | Badanie UDT |
|---|---|---|
| Kto wykonuje | służby utrzymania ruchu zakładu | inspektor jednostki dozoru technicznego |
| Podstawa terminu | harmonogram i zalecenia producenta | przepisy o dozorze technicznym |
| Dokument w systemie | zlecenie ZPR z kartą pracy | wpis w rejestrze badań z numerem zezwolenia |
| Skutek pominięcia | rosnące ryzyko usterki | zakaz eksploatacji urządzenia |
Zakres urządzeń objętych dozorem oraz formy badań opisuje Urząd Dozoru Technicznego. W systemie oba terminy widać przy tej samej maszynie, więc planista nie musi zaglądać do dwóch źródeł. Protokoły z badań dopina się do kartoteki obiektu jako pliki, razem z rysunkami maszyny.
Jak ustawić harmonogram przy wdrożeniu
Harmonogram nie powstaje w jeden wieczór. Interwały i rodzaje przeglądów konfiguruje administrator w skorowidzach, a punktem wyjścia są zalecenia producenta maszyny oraz historia usterek z poprzednich lat, jeśli firma taką prowadziła. Zakres ustawień po stronie konfiguracji zbiera strona o ustawieniach administratora programu CMMS. W opisywanym wdrożeniu dokumenty z harmonogramu tworzy procedura nocna, którą opisuje artykuł o automatycznych przeglądach maszyn.
- Rytm czasowy - inspekcja co kwartał albo co pół roku, wygodna przy maszynach o stałym obciążeniu.
- Licznik pracy - przegląd po określonej liczbie godzin albo cykli, właściwy dla urządzeń pracujących nierówno.
Pierwsze miesiące pokazują, czy przyjęte odstępy pasują do rzeczywistości. Gdy przy maszynie powtarzają się te same usterki tuż przed terminem inspekcji, odstęp jest za długi - wniosek widać w raportach awaryjności. Zdarza się też zależność odwrotna: przegląd co miesiąc przy urządzeniu, które od trzech lat nie miało zgłoszenia, zjada czas techników bez efektu.
Wybór proporcji między prewencją a reakcją na usterki opisuje strona o strategiach prac utrzymania ruchu, a wpływ terminowych inspekcji na liczbę postojów - artykuł o ograniczaniu przestojów maszynowych. Sam rejestr i kalendarz można obejrzeć bez instalacji w demo modułu CMMS.
