CMMS Studio TCS.net

Jak CMMS wspiera harmonogram pracy mechaników

Planowanie pracy warsztatu rozbija się zwykle o dwa pytania: kto ma wolne ręce w czwartek oraz co zostało z zeszłego tygodnia. Odpowiedź wynika z pól dokumentu, nie z osobnego arkusza prowadzonego przez mistrza.

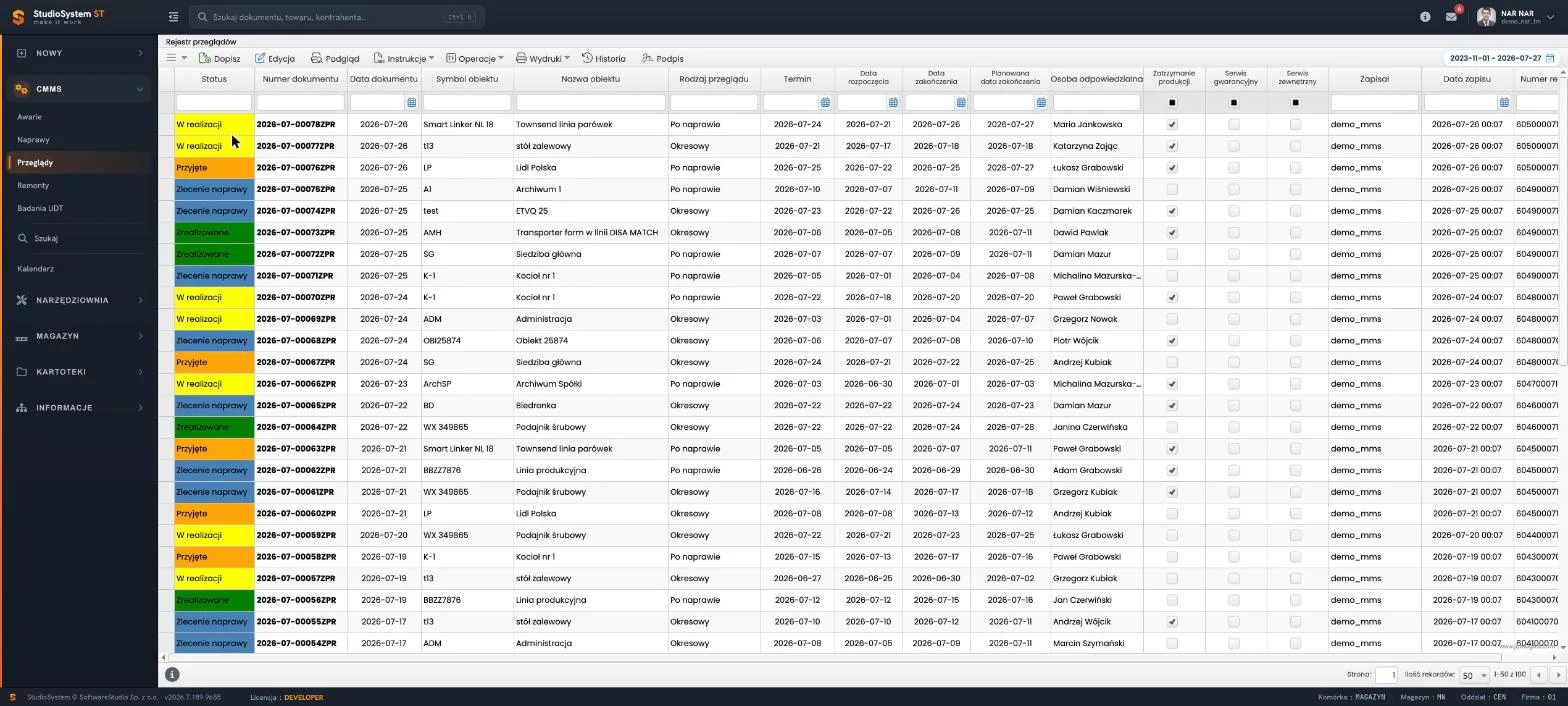

Rejestr przeglądów w module CMMS z kolorowymi statusami, terminem, datami rozpoczęcia oraz zakończenia prac i kolumną osoby odpowiedzialnej za zlecenie

W skrócie

Planowanie pracy warsztatu rozbija się zwykle o dwa pytania: kto ma wolne ręce w czwartek oraz co zostało z zeszłego tygodnia. Odpowiedź wynika z pól dokumentu, nie z osobnego arkusza prowadzonego przez mistrza.

Przypisanie zlecenia do technika

Każde zlecenie ma pole osoby odpowiedzialnej, a wartość pobiera z kartoteki pracowników. System nie rozdziela prac samodzielnie: wykonawcę wskazuje dyspozytor albo kierownik przy przyjmowaniu dokumentu. Pilnuje natomiast, żeby przypisanie istniało, i pokazuje w rejestrze, ile otwartych spraw ma dana osoba.

Rejestr przeglądów w module CMMS z kolorowymi statusami, terminem, datami rozpoczęcia i zakończenia prac oraz kolumną osoby odpowiedzialnej za zlecenie
Kolumna osoby odpowiedzialnej - filtr po nazwisku pokazuje zlecenia jednego technika.

Zmiana przypisania zależy od uprawnień roli. Typowy podział zostawia ją dyspozytorowi, a technikowi daje prawo do zapisu czynności oraz pobranych części. Zakres dostępnych przycisków konfiguruje administrator, co opisuje strona o ustawieniach administratora programu CMMS.

Cztery pola dat w jednym zleceniu

Zlecenie przechowuje kilka dat i każda odpowiada na inne pytanie. Mieszanie ich prowadzi do sporów o to, czy praca była spóźniona, dlatego warto ustalić przy wdrożeniu, które pole jest zobowiązaniem wobec produkcji.

PoleCo oznaczaKto je wypełnia
Termindata uzgodniona przy wystawianiu zleceniadyspozytor albo planista
Data rozpoczęciamoment przystąpienia do prac przy maszynietechnik utrzymania ruchu
Planowana data zakończeniaprzewidywany koniec prac, podstawa paska w kalendarzudyspozytor po rozmowie z technikiem
Data zakończeniastan faktyczny, z którego liczy się czas naprawytechnik przy zamykaniu dokumentu

Praca dłuższa niż jedna zmiana wymaga wypełnienia daty rozpoczęcia oraz planowanej daty zakończenia. Zlecenie rysuje się wtedy jako ciągły pasek przez kilka dni, więc planista nie wpisze drugiej pracy na tę samą maszynę w tym samym czasie.

Zlecenie zapisane bez terminu zostaje w rejestrze tabelarycznym i nie pojawi się w żadnym widoku kalendarza. Bywa to mylone z brakiem uprawnień do modułu, a wystarcza uzupełnić datę realizacji w dokumencie.

Widoki kalendarza w planowaniu tygodnia

Kalendarz pokazuje ten sam zbiór zleceń w kilku układach, a każdy odpowiada innej rozmowie. Widok dnia przydaje się na porannej odprawie, widok miesiąca przy uzgadnianiu postojów z produkcją.

Kalendarz zleceń utrzymania ruchu w module CMMS w widoku miesięcznym, z paskiem zlecenia naprawy rozciągniętym na kilka dni oraz przełącznikiem widoków
Widok miesiąca - pasek zlecenia obejmuje cały czas trwania pracy, nie tylko dzień jej rozpoczęcia.
  • Dzień - godzinowa siatka jednej zmiany, przydatna przy pracach z postojem linii.
  • Tydzień - siedem kolejnych dni, podstawowy widok planisty warsztatu.
  • Agenda - lista zdarzeń w porządku chronologicznym, wygodna do wydruku.
  • Oś czasu - układ z wierszem na każdy obiekt, uruchamiany w parametrach globalnych.
Widok osi czasu w kalendarzu CMMS - wykres Gantta z wierszem dla każdego obiektu technicznego i paskami zaplanowanych zleceń
Oś czasu - nakładające się prace przy jednej maszynie widać przed zatwierdzeniem terminu.

Puste pole w kalendarzu otwiera formularz nowego zlecenia z wypełnioną datą, więc planowanie odbywa się bez przechodzenia do rejestru. Mechanikę samego modułu przeglądów opisuje strona o planowaniu przeglądów okresowych.

Skąd wiadomo, ile pracy ma technik

Pytanie o wolne ręce w czwartek rozstrzyga filtr rejestru, nie pamięć mistrza. Zawężenie listy do jednej osoby oraz do zakresu dat daje liczbę otwartych zleceń, a kolumna statusu mówi, na jakim etapie są poszczególne prace.

Pytanie kierownikaJak je sprawdzić
Ile spraw ma Kowalski w tym tygodniufiltr po osobie odpowiedzialnej oraz po zakresie terminu
Co zostało z zeszłego tygodniakafelek zleceń przeterminowanych w podmenu modułu
Które prace stoją bez ruchusortowanie po dacie zmiany statusu przy zleceniach przyjętych
Kto pracował przy tej maszynie ostatniowyszukiwanie dokumentów po symbolu obiektu

Liczba zleceń nie jest miarą doskonałą, bo wymiana uszczelki i remont przekładni to dwie różne prace. Dopisywane czynności z czasem ich trwania dają dokładniejszy obraz, o ile technicy je wypełniają, co omawia strona o cyfrowym obiegu zleceń naprawy.

Kwalifikacje a przydział prac

Nie każde zlecenie może wykonać dowolna osoba z brygady. Prace przy instalacjach elektrycznych oraz przy urządzeniach pod dozorem wymagają uprawnień, a ich brak przy przypisaniu ujawnia się zwykle w najmniej wygodnym momencie.

  • Uprawnienia elektryczne - warunek prac przy zasilaniu oraz przy szafach sterowniczych.
  • Uprawnienia do obsługi urządzeń - wymagane przy suwnicach oraz wózkach widłowych.

Kartoteka pracowników przechowuje dane osób biorących udział w pracach, a rejestr zleceń zapisuje, kto faktycznie wykonał czynność. Przy kontroli takie zestawienie odpowiada na pytanie o kwalifikacje wykonawcy bez sięgania do teczek osobowych. Zakres kwalifikacji wymaganych przy urządzeniach technicznych określa Urząd Dozoru Technicznego.

Terminy minione oraz prace zaległe

Zlecenie z minionym terminem i bez zapisu zakończenia trafia do zaległych. Kafelek przeterminowanych w podmenu modułu zmienia kolor, gdy takie dokumenty istnieją, więc nie trzeba uruchamiać raportu, żeby o nich wiedzieć.

Prace planowe ustępują naprawie zatrzymującej produkcję, a przegląd przesuwa się na nowy termin z adnotacją w dokumencie. Zestawienie przesunięć po kwartale pokazuje, czy harmonogram jest realny, czy powstał na wyrost. Ten sam obraz przydaje się w rozmowie o obsadzie: harmonogram wymagający czterdziestu godzin tygodniowo przy trzech technikach nie jest planem, a listą życzeń. Kontekst organizacyjny opisuje strona o organizacji utrzymania ruchu w zakładzie.

Jak wygląda planowanie tygodnia w praktyce

Ustalona kolejność czynności skraca odprawę do kilkunastu minut. Poniższy układ sprawdza się w zakładach, w których prace planowe i awarie dzielą tych samych ludzi.

  • Zaległości - przejrzenie kafelka przeterminowanych i decyzja o nowych terminach.
  • Prace planowe - przypisanie zleceń przeglądowych z terminem w nadchodzącym tygodniu.
  • Rezerwa na awarie - pozostawienie części czasu nieobsadzonego, bo zgłoszenia przyjdą.
  • Części - sprawdzenie dostępności pozycji z magazynu części zamiennych przed zatwierdzeniem terminu.

Rezerwa na zdarzenia nieplanowane jest punktem, który najczęściej pomija się przy pierwszym harmonogramie. Bez niej każda awaria wypycha prace planowe, a po kwartale kafelek zaległości świeci na stałe. Zestawienia pomagające ocenić proporcje opisuje strona o raportach w CMMS, a sam kalendarz można obejrzeć w demo modułu CMMS.

FAQ

Pytania o planowanie pracy warsztatu

01

Czy system sam rozdziela zlecenia między techników?

Nie. Osobę odpowiedzialną wskazuje dyspozytor albo kierownik przy przyjmowaniu zlecenia. System pilnuje natomiast, żeby każde zlecenie miało przypisanie, i pokazuje w rejestrze, ile otwartych spraw ma dana osoba w wybranym okresie.

02

Dlaczego zlecenia nie widać w kalendarzu?

Kalendarz pokazuje wyłącznie dokumenty z uzupełnioną datą realizacji. Zlecenie zapisane bez terminu zostaje w rejestrze tabelarycznym i nie pojawi się w żadnym widoku kalendarza, co bywa mylone z brakiem uprawnień do modułu.

03

Jak zaplanować pracę dłuższą niż jedna zmiana?

Wystarczy data rozpoczęcia oraz planowana data zakończenia. Zlecenie rysuje się wtedy jako ciągły pasek przez kilka dni, więc planista nie wpisze drugiej pracy na tę samą maszynę w tym samym czasie.

04

Czy technik może zmienić przypisanie zlecenia?

Zależy od uprawnień jego roli. Typowy podział zostawia zmianę przypisania dyspozytorowi, a technikowi daje prawo do zapisu czynności oraz pobranych części. Zakres przycisków konfiguruje administrator w panelu uprawnień.

05

Co zrobić, gdy przegląd wypada w dniu awarii?

Prace planowe ustępują naprawie zatrzymującej produkcję, a przegląd przesuwa się na nowy termin z adnotacją w dokumencie. Zestawienie przesunięć po kwartale pokazuje, czy harmonogram jest realny, czy powstał na wyrost.

Słownik pojęć

Słownik pojęć: planowanie pracy techników utrzymania ruchu

01Osoba odpowiedzialna
Technik przypisany do zlecenia, widoczny jako kolumna rejestru.
02Termin
Data uzgodniona przy wystawieniu zlecenia, odróżniana od dat faktycznych.
03Planowana data zakończenia
Przewidywany koniec prac, podstawa rysowania paska w kalendarzu.
04Widok tygodnia
Układ kalendarza pokazujący zdarzenia siedmiu kolejnych dni.
05Widok agendy
Lista zdarzeń w porządku chronologicznym zamiast siatki dni.
06Oś czasu
Widok obiektów w układzie godzinowym, uruchamiany w parametrach globalnych.
07Karta pracy
Wydruk zlecenia dla technika z listą czynności do wykonania.
08Zlecenie przeterminowane
Dokument, którego termin minął bez zapisu zakończenia prac.

Zobacz kalendarz zleceń w demo

Rejestry wraz z kalendarzem prac działają na przykładowych danych, bez instalacji.
