Wdrożenie modułu CMMS w Studio TCS.net

Wdrożenie rozstrzyga się na etapie kartotek, nie na etapie szkoleń. Zakład, który wchodzi do systemu z uporządkowaną listą maszyn, uruchamia rejestry w kilka dni, a zakład bez takiej listy spędza nad nią kolejne tygodnie.

Kreator importu kartotek z pliku arkusza w Studio TCS.net z polem wczytania pliku, plikiem wzorcowym oraz listą kolumn wymaganych i opcjonalnych

W skrócie

Wdrożenie rozstrzyga się na etapie kartotek, nie na etapie szkoleń. Zakład, który wchodzi do systemu z uporządkowaną listą maszyn, uruchamia rejestry w kilka dni, a zakład bez takiej listy spędza nad nią kolejne tygodnie.

Co przygotować przed startem

Wdrożenie rozstrzyga się na etapie kartotek, nie na etapie szkoleń. Zakład wchodzący do systemu z uporządkowaną listą maszyn uruchamia rejestry w kilka dni, a zakład bez takiej listy spędza nad nią kolejne tygodnie. Samo udostępnienie oprogramowania nie jest tu wąskim gardłem.

Do przygotowaniaDlaczego przed startemKto zwykle przygotowuje
Lista maszyn z symbolamibez obiektu nie da się wystawić żadnego dokumentukierownik utrzymania ruchu
Struktura lokalizacjipole lokalizacji wybiera się z listy, nie wpisujeosoba znająca układ hal
Rodzaje awarii oraz przeglądówsłowniki sterują później wszystkimi zestawieniamitechnicy razem z kierownikiem
Podział rólkto zgłasza usterki, a kto wystawia zleceniakierownictwo zakładu

Bez pierwszej pozycji nie powstanie żaden dokument, bez ostatniej rejestr zapełnia się zgłoszeniami bez właściciela. Zakres pól kartoteki opisuje strona o kartotekach maszyn i urządzeń.

Import kartotek z arkusza

Kreator importu przyjmuje plik arkusza i pokazuje listę kolumn z podziałem na wymagane oraz opcjonalne. Udostępnia też plik wzorcowy, co skraca przygotowanie danych po stronie zakładu i ogranicza liczbę poprawek po wczytaniu.

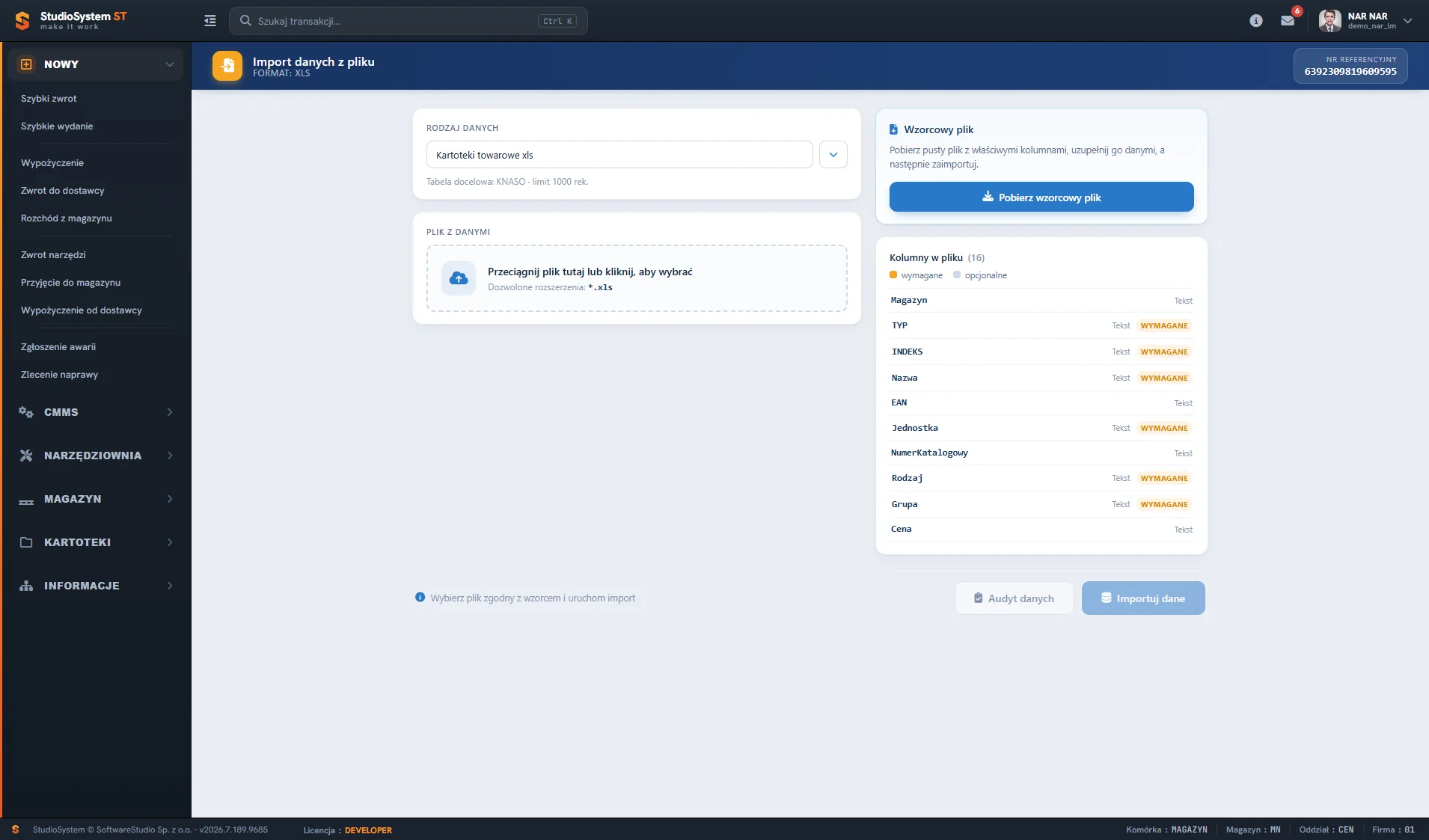

Kreator importu kartotek z pliku arkusza w Studio TCS.net z polem wczytania pliku, plikiem wzorcowym oraz listą kolumn wymaganych i opcjonalnych
Kreator importu - kolumny wymagane oznaczone osobno od opcjonalnych.
Konwencję symboli trzeba ustalić przed importem, nie po nim. Poprawianie tysiąca rekordów po wczytaniu zajmuje więcej czasu niż przygotowanie arkusza, a błędny symbol wraca potem w każdym dokumencie serwisowym wystawionym w międzyczasie.

Drugą drogą jest wymiana danych z systemem ERP, w którym maszyny figurują jako środki trwałe. Trzeba wtedy ustalić, który program jest źródłem prawdy dla nazwy oraz lokalizacji urządzenia, co opisuje strona o integracji CMMS z systemem ERP. Mechanikę wczytywania arkuszy do bazy dokumentuje Microsoft w opisie importu danych z programu Excel do SQL Server.

Kolejność uruchamiania rejestrów

Uruchamianie wszystkich rejestrów naraz zwykle się nie sprawdza. Obsługa poznaje wtedy pięć formularzy w jednym tygodniu i żadnego nie opanowuje na tyle, żeby pracować bez zaglądania do instrukcji.

Widok startowy modułu Awarie w CMMS z kafelkami zgłoszeń oraz kalendarza i menu bocznym z rejestrami napraw, przeglądów, remontów i badań UDT
Menu modułu CMMS - rejestry uruchamia się etapami, nie wszystkie w jednym tygodniu.
  • Etap pierwszy - zgłoszenia awarii oraz zlecenia napraw, czyli codzienny obieg pracy.
  • Etap drugi - przeglądy okresowe z harmonogramem i kalendarzem prac.
  • Etap trzeci - magazyn części z progami zapasu oraz rozliczaniem zleceń.
  • Etap czwarty - remonty oraz rejestr badań dozoru technicznego.

Pierwszy etap uczy najważniejszego nawyku, czyli zapisywania zdarzeń zamiast rozmowy o nich. Przebieg obiegu zlecenia opisuje strona o cyfrowym obiegu zleceń naprawy, a mechanikę modułu przeglądów - strona o planowaniu przeglądów okresowych.

Konfiguracja skorowidzów i numeracji

Skorowidze oraz wzorce numeracji ustawia administrator przed wpisaniem pierwszych dokumentów. Zmiana wzorca numeru w trakcie pracy nie unieważnia starych dokumentów, ale wprowadza w rejestrze dwa formaty obok siebie, co utrudnia późniejsze sortowanie.

UstawienieCo obejmujeSkutek późniejszej zmiany
Wzorzec numeracjiformat numeru dokumentu w każdym moduledwa formaty w jednym rejestrze
Rodzaje awariilista kategorii usterek wybieranych przy zgłoszeniustarsze dokumenty zachowują dawne wartości
Rodzaje przeglądówokresowy, po naprawie albo specjalnyzestawienia z dwóch okresów przestają być porównywalne
Uprawnienia rólzakres przycisków dostępnych użytkownikowizmiana działa od razu, bez wpływu na dane

Lista rodzajów awarii powinna powstać w rozmowie z technikami, bo to oni będą z niej wybierać. Kilkanaście pozycji sprawdza się lepiej niż czterdzieści, z których połowa nigdy nie zostanie użyta. Zakres dostępnych ustawień opisuje strona o ustawieniach administratora programu CMMS.

Co wpływa na zakres wdrożenia

Koszt oraz czas zależą od trzech czynników, a liczba maszyn jest wśród nich najmniej istotna. Zakład z dwustoma urządzeniami i jednym rejestrem uruchamia się szybciej niż zakład z trzydziestoma maszynami, pięcioma modułami oraz wymianą danych z systemem finansowym.

  • Liczba kont - czy zgłoszenia wpisują operatorzy, czy tylko służby techniczne.
  • Zakres modułów - jedna ścieżka zgłoszeń albo pełny zestaw z magazynem i remontami.
  • Migracja danych - czy kartoteki przechodzą z innego programu, czy powstają od nowa.
  • Integracje - wymiana danych z systemem ERP oraz wysyłka powiadomień pocztą.

Wycenę przygotowuje się po rozmowie o zakresie, bo te czynniki różnią się między zakładami mocniej niż sama wielkość parku maszynowego. Formularz wyceny prowadzi SoftwareStudio.

Kto bierze udział po stronie zakładu

Wdrożenie bez osoby decyzyjnej po stronie zakładu przeciąga się na miesiące, bo każde pytanie o konwencję symboli czeka na spotkanie. Zespół nie musi być duży, ale role trzeba przypisać imiennie.

Rola w projekcieZa co odpowiada
Właściciel wdrożeniadecyzje o zakresie oraz rozstrzyganie sporów między działami
Osoba prowadząca kartotekiprzygotowanie arkusza maszyn oraz listy lokalizacji
Administrator systemukonta, uprawnienia, skorowidze oraz wzorce numeracji
Przedstawiciel technikówocena formularzy z perspektywy pracy przy maszynie

Ostatnia rola bywa pomijana, a jest najtańszym sposobem uniknięcia formularza, którego nikt nie wypełnia. Zakres przygotowania zespołu opisuje strona o szkoleniach użytkowników CMMS.

Co sprawdzić po pierwszym kwartale

Po trzech miesiącach nie ocenia się jeszcze stanu parku maszynowego, a jakości zapisów. Dopiero kompletne dokumenty dają podstawę do wniosków o maszynach w kolejnych kwartałach.

  • Kompletność opisów - jaki odsetek zamkniętych zleceń ma wypełnione pole naprawy.
  • Zlecenia otwarte bez ruchu - dokumenty w realizacji od kilku tygodni, czyli prace zamknięte tylko w praktyce.

Kontekst całej zmiany organizacyjnej opisuje strona o organizacji utrzymania ruchu w zakładzie, a rolę samego systemu - strona o tym, czym jest CMMS i jak działa w zakładzie. Warto zacząć od demo modułu CMMS, bo rozmowa o zakresie idzie łatwiej po obejrzeniu działających ekranów.

FAQ

Pytania o przebieg wdrożenia

01

Ile trwa uruchomienie modułu utrzymania ruchu?

Samo udostępnienie rejestrów zajmuje kilka dni roboczych. Termin całego wdrożenia wyznacza przygotowanie kartotek maszyn oraz uzgodnienie ról, czyli prace po stronie zakładu, a nie konfiguracja programu.

02

Co musi przygotować zakład przed startem?

Listę maszyn z symbolami oraz lokalizacjami, a także decyzję, kto zgłasza usterki i kto wystawia zlecenia. Bez pierwszego nie da się wystawić żadnego dokumentu, bez drugiego rejestr zapełnia się zgłoszeniami bez właściciela.

03

Czy dane można wczytać z arkusza?

Tak, kreator importu przyjmuje plik arkusza i pokazuje listę kolumn z podziałem na wymagane oraz opcjonalne. Udostępnia też plik wzorcowy, co skraca przygotowanie danych po stronie zakładu i ogranicza liczbę poprawek.

04

Czy trzeba uruchamiać wszystkie rejestry naraz?

Nie i zwykle się tego nie robi. Pierwszy etap obejmuje zgłoszenia oraz naprawy, przeglądy dochodzą po kilku tygodniach, a remonty oraz badania dozoru wtedy, gdy obsługa pracuje już swobodnie z pierwszymi dwoma rejestrami.

05

Od czego zależy koszt wdrożenia?

Od liczby kont, zakresu uruchamianych modułów oraz od tego, czy dane przechodzą z innego systemu. Wycenę przygotowuje się po rozmowie o zakresie, bo te trzy czynniki różnią się między zakładami mocniej niż sama liczba maszyn.

Słownik pojęć

Słownik pojęć: wdrożenie modułu utrzymania ruchu

01Import kartotek
Wczytanie listy maszyn albo części z pliku arkusza do systemu.
02Plik wzorcowy
Przykładowy arkusz z właściwymi kolumnami, punkt wyjścia do importu.
03Kolumna wymagana
Pole, bez którego rekord nie zostanie wczytany do bazy.
04Etap wdrożenia
Zakres rejestrów uruchamianych w jednym kroku projektu.
05Konto nazwane
Login przypisany do jednej osoby, podstawa zapisu autorstwa dokumentów.
06Migracja danych
Przeniesienie kartotek oraz historii z wcześniej używanego programu.
07Okres odniesienia
Pierwszy pełny kwartał pracy, do którego porównuje się kolejne wyniki.
08Zakres wdrożenia
Lista modułów oraz ról objętych uruchomieniem w danym zakładzie.

Zacznij od demo, nie od umowy

Demo pokazuje komplet rejestrów na przykładowych danych, bez instalacji i bez zobowiązań.
